消防闭水法试验

分类: 发布时间:2020-03-15 11:03:34 85次浏览

附录C 注水法试验

C.0.1 压力升至试验压力后开始计时,每当压力下降,应及时向管道内补水,但最大压降不得大于0.03MPa,保持管道试验压力恒定,恒压延续时间不得少于2h,并计量恒压时间内补入试验管段内的水量;
C.0.2 实测渗水量应按下列公式(C.0.1)计算:
实测渗水量计算
式中:q——实测渗水量(L/min·km)
      W——恒压时间内补入管道的水量(L)
      T——从开始计时至保持恒压结束的时间(min)
      L——试验管段的长度(m)。
C.0.3 注水法试验应进行记录,记录表格可见表C.0.3的规定。
表C.0.3 注水法试验记录表
工程名称
试验日期年  月  日
桩号及地段
管道内径(mm)管材种类接口种类试验段长度(m)

工作压力(MPa)试验压力(MPa)15min降压值(MPa)允许渗水量[L/(min·km]

渗水量测定记录次数达到试验压力的时间t1恒压结束时间t2恒压时间T(min)恒压时间内补入的水量W(L)实测渗水量q[L/(min·m)]
1

2

3

 4

 5

折合平均实测渗水量[L/(min·km)]
外观
评语
施工单位:            试验负责人:
监理单位:            设计单位:
使用单位:            记录员:

条文说明

附录C 注水法试验

    本规范规定压力管道的水压试验应采用注水法试验,内容系在原“规范”附录A基础上修订的。

附录D 闭水法试验

D.0.1 闭水法试验应按下列程序:
  1 试验管段灌满水后浸泡时间不应少于24h;
  2 试验水头应按本规范第9.3.4条的规定确定;
  3 当试验水头达规定水头时开始计时,观测管道的渗水量,直至观测结束时,应不断地向试验管段内补水,保持试验水头恒定。渗水量的观测时间不得小于30min;
  4 实测渗水量应按下式计算:
实测渗水量计算
式中:q——实测渗水量(L/(min·m));
    W——补水量(L);
    T——实测渗水观测时间(min);
    L——试验管段的长度(m)。
D.0.2 闭水试验应作记录,记录表格应符合表D.0.2的规定。
表D.0.2 管道闭水试验记录表
工程名称
试验日期年  月  日
桩号及地段
管道内径(mm)管材种类接口种类试验段长度(m)

试验段上游设计水头(m)试验水头 (m)允许渗水量[m³/(24h·km)]

渗水量测定记录次数观测起始时间T1观测结束时间T2恒压时间
T(min)
恒压时间内补入的水量W(L)实测渗水量q[L/(min·m)]
1

2

3

折合平均实测渗水量[m³/(24h·km)]
外观记录
评语
施工单位:                      试验负责人:
监理单位:                      设计单位:
使用单位:                      记录员:

条文说明

附录D 闭水法试验

    本规范规定无压管道可选用闭水试验,并沿用了原“规范”附录B内容。

附录E 闭气法试验

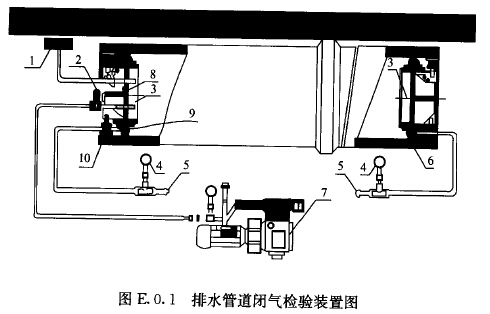

E.0.1 将进行闭气检验的排水管道两端用管堵密封,然后向管道内填充空气至一定的压力,在规定闭气时间测定管道内气体的压降值。检验装置如图E.0.1所示。
01.jpg1.膜盒压力表;2.气阀;3.管堵塑料封板;4.压力表;
5.充气嘴;6.混凝土排水管道;7.空气压缩机;
8.温度传感器;9.密封胶圈;10.管堵支撑脚。
E.0.2 检验步骤应符合下列规定:
  1 对闭气试验的排水管道两端管口与管堵接触部分的内壁应进行处理,使其洁净磨光;
  2 调整管堵支撑脚,分别将管堵安装在管道内部两端,每端接上压力表和充气罐,如图E.0.1所示;
  3 用打气筒向管堵密封胶圈内充气加压,观察压力表显示至0.05MPa~0.20MPa,且不宜超过0.20MPa,将管道密封;锁紧管堵支撑脚,将其固定;
  4 用空气压缩机向管道内充气,膜盒表显示管道内气体压力至3000Pa,关闭气阀,使气体趋于稳定,记录膜盒表读数从3000Pa降至2000Pa历时不应少于5min;气压下降较快,可适当补气;下降太慢,可适当放气。
  5 膜盒表显示管道内气体压力达到2000Pa时开始计时,在满足该管径的标准闭气时间规定(见本规范表9.4.4),计时结束,记录此时管内实测气体压力P,如P≥1500Pa则管道闭气试验合格,反之为不合格;管道闭气试验记录表如表E.0.2;
表E.0.2 管道闭气检验记录表
工程名称
施工单位
起止井号号井段至______号井段 ______共 _____m
管径φ____mm____管接口种类
试验日期
试验次数第____次
共____次
环境温度
标准闭气时间(s)
≥1600mm管道的内压修正起始温度T1(s)终止温度T2(s)标准闭气时间时的管内压力值P(Pa)修正后管内气体压降值ΔP
(Pa)

检验结果
施工单位:           试验负责人:
监理单位:           设计单位:
使用单位:           记录员:
  6 管道闭气检验完毕,必须首先排除管道内气体,再排除管堵密封圈内气体,最后卸下管堵;

  7 管道闭气检验工艺流程应符合图E.0.2规定。
E.0.3 漏气检查应符合下列规定:
  1 管堵密封胶圈严禁漏气;
检查方法:管堵密封胶圈充气达到规定压力值2min后,应无压降。在试验过程中应注意检查和进行必要的补气;
  2 管道内气体趋于稳定过程中,用喷雾器喷洒发泡液检查管道漏气情况;
检查方法:检查管堵对管口的密封,不得出现气泡;检查管口及管壁漏气,发现漏气应及时用密封修补材料封堵或作相应处理;漏气部位较多时,管内压力下降较快,要及时进行补气,以便作详细检查。

条文说明

附录E 闭气法试验

    本规范规定钢筋混凝土类无压管道可选用闭气试验,引用了天津市工程建设标准《混凝土排水管道工程检验标准》(备案号J10454-2004)的部分内容。
